1. Chuẩn bị thi công làm sạch bề mặt.
- Giải phóng các vật dụng có trên mặt bằng thi công.
- Che chắn các đồ vật hoặc cách ly khu vực thi công với các khu vực làm việc hoặc chứa đựng khác.
Lắp đặt các biển báo khu vực thi công sơn để đảm bảo an toàn trong quá trình thi công.


2. Làm phẳng, tạo nhám bề mặt sàn:
Bằng các thiết bị chuyên dụng tiến hành mài phẳng bề mặt, hoặc loại bỏ các dị vật, sơn cũ…trên sàn, tạo ra bề mặt phẳng có độ nhám phù hợp để bám dính lớp lót.


3. Làm sạch bề mặt:
Sử dụng máy hút bụi và các thiết bị chuyên dụng và dung môi hữu cơ làm sạch bụi bẩn, các tạp chất, dầu mỡ.Rửa sạch (nếu cần).
Điều kiện thi công:
- Nền bê tông có độ dày tối thiểu 5cm đạt mác 250# trở lên, trước khi đổ phải chống thấm ngược.
- Bề mặt sàn phải thật khô, độ ẩm thấp hơn 6%. Nền mới, khi thi công phải để khô 21 ngày, có kết cấu vững chắc.
- Thi công trong điều kiện thường: nhiệt độ 15oC đến 40oC, độ ẩm không khí nhỏ hơn 80%.
- Bề mặt sau khi chuẩn bị, sẽ được tiến hành sơn ngay tránh bụi bẩn trở lại.
- Nhiệt độ bề mặt phải lớn hơn nhiệt độ điểm sương tối tiểu 3oC.
II. THI CÔNG
1. Trám vá:
Sử dụng các loại hỗn hợp matit chuyên dụng để trám vá các vết nứt, vết lõm, làm phẳng, làm che khuất các khuyết tật trên sàn trước khi sơn.

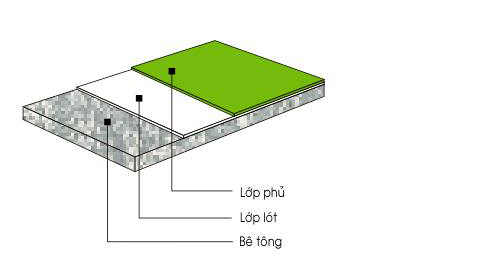

2. Sơn lót : độ dày 20μm - 50 μm
Sử dụng hỗn hợp sơn lót Epoxy 2 thành phần (trộn theo hướng dẫn nhà sản xuất) thi công 01 lớp bằng rulo hoặc chổi…..Để bề mặt sơn lót đủ khô trước khi sơn lớp phủ tiếp theo (thời gian theo chỉ dẫn của nhà sản xuất sơn) .
3. Thi công Sơn phủ Epoxy lớp 1

Sau khi lớp bả lót Epoxy khô, bả phẳng và làm sạch bề mặt. Dùng máy khuấy đều hỗn hợp sơn phủ Epoxy tốc độ 480-600 V/p khuấy đều hỗn hợp sơn phủ Epoxy trong vòng 5- 10 phút.
Dùng máy khuấy chuyên dụng tốc độ 200- 400 V/p khuấy đều hỗn hợp sơn phủ Epoxy với cốt liệu và dung môi pha loãng theo tỷ lệ quy định trong vòng 10 -15 phút.
Dùng súng phun, ru lô, chổi quét phủ đều hỗn hợp sơn phủ Epoxy lên bề mặt sàn
2. Sơn lớp phủ hoàn thiện
- Sau khi kiểm tra bề mặt lớp sơn phủ Epoxy top coat đã khô, tiến hành thi công lớp 3.
- Dùng máy khuấy tốc độ 480-600 V/p khuấy đều hỗn hợp sơn phủ hoàn thiện trong vòng 5- 10 phút.
- Dùng máy khuấy chuyên dụng tốc độ 200- 400 V/p khuấy đều hỗn hợp sơn phủ hoàn thiện với cốt liệu và dung môi pha loãng theo tỷ lệ quy định trong vòng 10 -15 phút.
- Dùng súng phun, ru lô, chổi quét phủ đều hỗn hợp sơn phủ Epoxy lên bề mặt sàn hoàn thiện.
III. ĐIỀU KIỆN AN TOÀN LAO ĐỘNG
- Công nhân thi công sơn phải mang bảo hộ lao động chuyên dụng (gang tay, khẩu trang, kính mắt, ủng ...).
- Đảm bảo môi trường thi công thông thoáng, tránh nguồn lửa.
- Chất thải, bao bì nhiễm sơn được thu gom đúng nơi quy định.
- Sơn đã pha trộn phải sử dụng hết hoàn toàn trong thời gian quy định của nhà sản xuất.
- Đối với sơn chưa pha trộn, đậy kín nắp, để nơi khô ráo, tránh xa nguồn lửa, xa tầm với trẻ em và thực phẩm.
- Tránh tiếp xúc với da và mắt.
Lưu ý:
Sau 3 ngày kể từ khi thi công lớp phủ hoàn thiện có thể đi bộ nhẹ nhàng lên mặt sàn.
Sau 7 ngày có thể làm việc nhẹ nhàng trên bề mặt sàn.
Sau 28 ngày có thể làm việc bình thường trên bề mặt sàn.
Không đi xe bánh xích lên bề mặt sàn.
Không đánh rơi hoặc dùng các vật sắc nhọn lên bề mặt sàn.
Vệ sinh định kỳ bề mặt sàn bằng các chất tẩy rửa thông dụng trên thị trường.
